Lier les activités

Dans un planning, les activités sont généralement reliées entre elles afin de définir leur ordre d’exécution.

Un lien permet de créer une relation logique entre deux activités appelées :

  • prédécesseur : activité qui doit se produire avant
  • successeur : activité qui dépend de la précédente

Ces relations permettent au planning de se mettre à jour automatiquement lorsqu’une activité est modifiée.


Pour relier deux activités dans le diagramme de Gantt :

  1. Sélectionner les deux activités dans l'ordre souhaité en maintenant la touche CTRL enfoncée et faire un clic droit

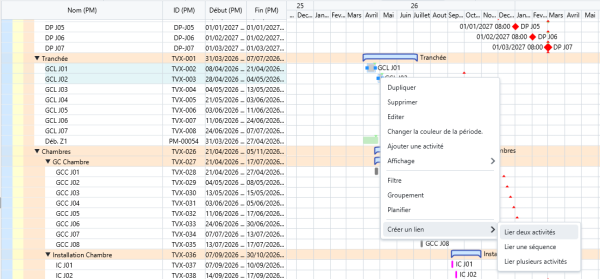

  2. sélectionner Créer un lien
  3. choisir Lier deux activités

Une fenêtre d’édition du lien s’ouvre alors.

Dans cette fenêtre, il est possible de définir :

  • l’activité prédécesseur
  • l’activité successeur
  • le type de lien
  • un éventuel décalage

Une fois les paramètres définis, valider avec OK pour créer le lien.


Plusieurs types de relations peuvent être définis entre deux activités.

Les types les plus courants sont :

  • FD – Fin à Début

l’activité successeur commence lorsque l’activité précédente se termine.

  • DD – Début à Début

les deux activités peuvent démarrer simultanément ou avec un décalage.

  • FF – Fin à Fin

les deux activités doivent se terminer ensemble.

  • DF – Début à Fin

l’activité successeur doit se terminer lorsque l’activité précédente commence.

Le type Fin à Début (FD) est le plus utilisé dans les plannings de projet.


Il est possible d’ajouter un décalage entre deux activités liées.

Ce décalage peut être exprimé en :

  • jours écoulés
  • ou en unité travaillée

Un décalage permet par exemple de représenter :

  • un temps de séchage
  • un délai logistique
  • un temps d’attente entre deux interventions

Le menu Créer un lien permet également de créer des relations plus rapidement dans certains cas :

  • Lier une séquence : crée automatiquement des liens entre plusieurs activités sélectionnées dans l’ordre du planning.
  • Lier plusieurs activités : permet de créer plusieurs relations en une seule opération.

Ces outils permettent de structurer rapidement la logique du planning.


Un lien existant peut être modifié à tout moment.

Pour cela :

  1. sélectionner l’activité dans le Gantt
  2. Faire un clic droit et aller dans éditer
  3. accéder aux différents liens dans l'onglet Liens de la fenêtre d'édition

Il est alors possible d’ajuster :

  • le type de relation
  • le décalage
  • l’activité prédécesseur ou successeur

Depuis cet onglet, il est également possible d'ajouter des liens depuis le tableau prédécesseur ou successeur :


Dans certains projets, il est possible de définir des contraintes complémentaires entre les activités.

Ces contraintes peuvent inclure :

  • un écart géographique minimum
  • un écart temporel minimum

Ces paramètres sont particulièrement utiles dans les projets linéaires où plusieurs équipes interviennent sur un même tracé.

Ils permettent de garantir une distance de sécurité ou une séparation minimale dans le temps entre deux opérations.


Les liens constituent la logique de calcul du planning.

Une fois les activités reliées, le logiciel peut :

  • recalculer automatiquement les dates
  • analyser les dépendances entre tâches
  • identifier les impacts d’un retard
  • sécuriser la cohérence du planning

Un planning correctement lié devient ainsi un véritable outil de pilotage du projet.
