fr:gantt:filtrage

Filtrer les activités

Le diagramme de Gantt propose plusieurs outils permettant de filtrer les activités affichées.

Ces filtres permettent de se concentrer sur une partie spécifique du planning et facilitent l’analyse des projets contenant un grand nombre d’activités.

Plusieurs types de filtres sont disponibles :

  • filtrage par zone
  • filtrage temporel
  • filtres avancés basés sur des conditions

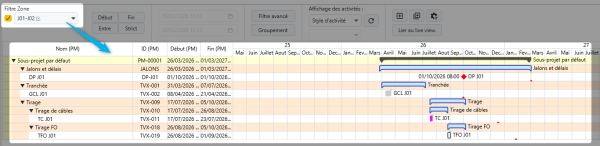

Le filtre Zone permet d’afficher uniquement les activités associées à une zone spécifique du projet.

Pour utiliser ce filtre :

  1. activer la case Filtre Zone
  2. sélectionner la zone souhaitée dans la liste

Seules les activités appartenant à cette zone seront alors affichées dans le diagramme de Gantt.

Ce filtre constitue un raccourci rapide permettant d’isoler une zone de travaux sans avoir à configurer un filtre plus complexe.

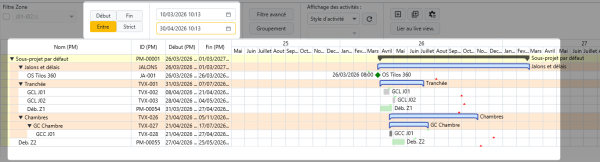

Le filtrage temporel permet d’afficher uniquement les activités présentes dans une période donnée.

Pour utiliser ce filtre :

  1. définir une date de début
  2. définir une date de fin

Quatre modes de filtrage sont disponibles :

  • Début : Affiche les activités qui démarrent après la date sélectionnée.
  • Fin : Affiche les activités qui terminent avant la date sélectionnée.
  • Entre : Affiche les activités qui intersectent la période sélectionnée.
  • Strict : Affiche uniquement les activités entièrement comprises dans la période sélectionnée.

Ce filtre permet par exemple d’analyser :

  • les activités prévues sur une phase du projet
  • les travaux prévus sur une période spécifique
  • les activités en cours à une date donnée

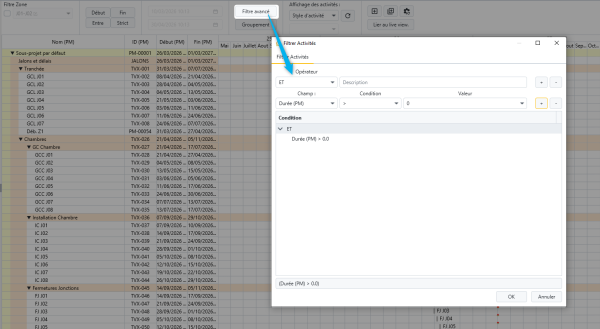

Le filtre avancé permet de créer des filtres personnalisés basés sur différents champs des activités.

Les filtres peuvent être définis à partir de :

  • la durée
  • la description
  • les dates
  • les quantités
  • ou tout autre champ du projet

Chaque condition comporte :

  • un champ
  • une condition (>, <, =, contient, etc.)
  • une valeur

Les conditions peuvent être combinées grâce aux opérateurs :

  • ET
  • OU

Cela permet de créer des filtres plus précis.

Par exemple :

  • afficher les activités dont la durée est supérieure à 0
  • ou filtrer des activités appartenant à plusieurs critères

Les conditions appliquées sont affichées dans la partie inférieure de la fenêtre.


Les filtres permettent de simplifier la lecture du planning et d’améliorer l’analyse des données.

Ils sont particulièrement utiles pour :

  • analyser une zone spécifique du projet
  • étudier une phase temporelle
  • isoler certaines catégories d’activités
  • travailler sur des plannings complexes

Les filtres peuvent être activés ou désactivés à tout moment afin de revenir à l’affichage complet du planning.
