Affichage et navigation
Le diagramme de Gantt propose plusieurs outils permettant d’ajuster l’affichage du planning et de naviguer facilement dans les activités du projet.
Ces outils permettent notamment :
- de modifier l’échelle temporelle
- d’afficher ou masquer certains éléments du Gantt
- de filtrer les activités
- d’adapter la visualisation du planning
Gestion de la frise temporelle

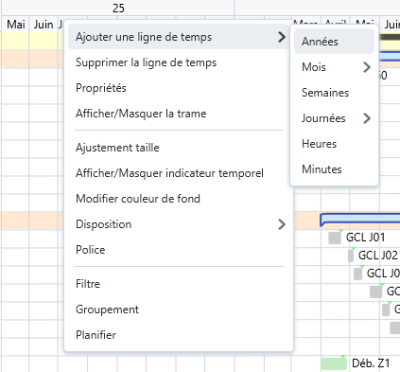

Un clic droit dans la frise temporelle permet d’accéder aux options d’affichage du temps.
Les actions disponibles sont :
- Ajouter une ligne de temps
- Permet d’ajouter un niveau d’échelle supplémentaire (années, mois, semaines, jours, heures ou minutes).
- Supprimer la ligne de temps
- Retire la ligne temporelle sélectionnée.
- Propriétés
- Permet de modifier les paramètres de la ligne de temps.
- Afficher / Masquer la trame
- Affiche ou masque la grille correspondant à l’échelle temporelle sélectionnée.
- Ajustement taille
- Ajuste automatiquement l’échelle du Gantt afin que toutes les activités visibles soient affichées.
- Afficher / Masquer indicateur temporel
- Permet d’afficher un repère indiquant la date ou l’heure actuelle.
- Modifier couleur de fond
- Permet de modifier la couleur du bandeau supérieur contenant la frise temporelle.
- Disposition
- Permet d’ajuster la position des textes dans la frise.
- Police
- Permet de modifier la police utilisée dans l’affichage.
Certaines options permettent également d’accéder directement aux outils de filtrage, de groupement ou de replanification.
Barre d’outils du Gantt
La barre d’outils située au-dessus du diagramme de Gantt permet d’agir rapidement sur l’affichage et l’organisation du planning.
Elle propose plusieurs fonctionnalités.
Filtrer par zone
Le filtre Zone permet d’afficher uniquement les activités associées à une zone particulière du projet.
Ce filtre est particulièrement utile pour les projets linéaires ou les projets comportant plusieurs secteurs de travaux.
Filtrer par période temporelle
Les champs Début et Fin permettent de filtrer les activités selon une plage temporelle.
Deux modes sont disponibles :
- Entre : affiche les activités intersectant la période
- Strict : affiche uniquement les activités entièrement
contenues dans la période sélectionnée
Filtre avancé
Le bouton Filtre avancé permet de définir des critères plus précis pour afficher certaines activités.
Il est possible de filtrer les activités selon différents champs du projet.
Groupement
La fonction Groupement permet d’organiser les activités selon un critère spécifique.
Par exemple :
- par zone
- par type d’activité
- par catégorie
Le groupement facilite la lecture et l’analyse du planning.
Style d’affichage des activités
Le menu Affichage des activités permet de modifier l’apparence des activités dans le Gantt.
Les activités peuvent être colorées selon :
- leur style
- leur couleur
- la zone associée
- certains champs d’activité
Cela permet d’améliorer la lisibilité du planning.
Ajouter une activité
Le bouton + permet d’ajouter rapidement une nouvelle activité dans le planning.
Replanifier
Le bouton Replanifier permet de recalculer les dates du planning en fonction des liens et des contraintes définies entre les activités.
Navigation dans le planning
La navigation dans le Gantt peut se faire de plusieurs façons :
- en déplaçant la vue horizontalement dans le temps
- en utilisant les outils de filtrage
- en ajustant l’échelle temporelle
- en repliant ou dépliant les niveaux de l’arborescence
Ces outils permettent de naviguer efficacement même dans des plannings contenant un grand nombre d’activités.
